यदि तपाईं राम्रो पहिरन-प्रतिरोधी भुइँ (वा उच्च-गुणस्तरको क्युरिङ इन्फिल्ट्रेसन फ्लोर) बनाउन चाहनुहुन्छ भने, तपाईंले कंक्रीट आधारको बल, विशेष गरी समतलतासँग व्यवहार गर्नुपर्छ। राम्रो पहिरन-प्रतिरोधी भुइँ केवल पहिरन-प्रतिरोधी समुच्चयको गुणस्तरसँग नजिकको सम्बन्ध मात्र होइन। राम्रो आधार कोर्स ग्राउन्ड आवश्यक छ। यो कागजले तपाईंलाई सबैभन्दा व्यापक र पूर्ण कंक्रीट लेजर लेभलिङ र पहिरन-प्रतिरोधी भुइँ प्रविधि प्रदान गर्ने लक्ष्य राखेको छ। निम्न सामग्रीहरू धेरै वर्षको उद्योग अनुभव अनुसार सांघाई जिएझाउ इन्जिनियरिङ एण्ड मेकानिज्म कं, लिमिटेड द्वारा संक्षेपमा प्रस्तुत गरिएका निर्माण विधिहरू हुन्। तपाईंको सन्दर्भको लागि।
निर्माण प्रक्रिया: आधारभूत उपचार → गोदाम फर्मवर्क सेटिङ → कंक्रीट फिडिङ → लेजर लेभलिङ मेसिन पेभिङ, भाइब्रेटिङ र कम्प्याक्टिङ → मेटल एग्रीगेट फैलाउने → क्यालेन्डरिङ र स्लरी निकासी → पालिसिङ → पानी र उपचार → मेकानिकल जोइन्ट काट्ने र ग्राउट गर्ने।
लेजर स्क्रिड निर्माण तस्वीर
आधारभूत उपचार
१. सर्वप्रथम, आधार मार्गमा रहेको फोहोर हटाइनेछ र आधार मार्गको सतहमा कुनै पनि फोहोर हुनुहुँदैन।

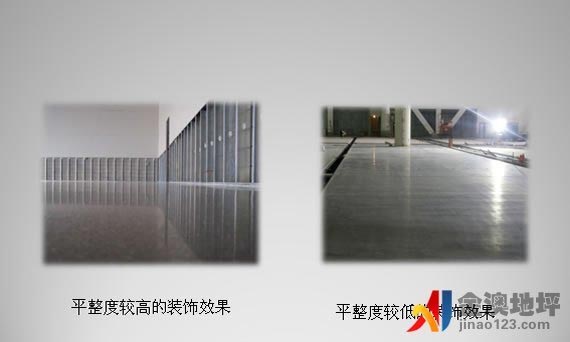

२. सतहको उचाइ एकरूप बनाउन सतहको स्थानीय फैलिएको भागलाई छेनीले छेनी गर्नुहोस्। कंक्रीटको पेभिङ मोटाई सुनिश्चित गर्न डिजाइन उचाइबाट ± २ सेन्टिमिटर भित्र आधार कोर्सको समतलता मापदण्ड पूरा गर्छ कि गर्दैन भनेर जाँच गर्नुहोस्।
टेम्प्लेट सेटिङहरू
सर्वप्रथम, सम्पूर्ण प्लान्टको स्टील स्तम्भको स्थिति, डिजाइन आवश्यकताहरू, फर्मवर्क तयारी, सवारी साधनको यात्रा दिशा र लेभलिङ उपकरणको निर्माण विशेषताहरू अनुसार, एक भरपर्दो निर्माण पोइरिङ योजना तयार गरिन्छ। निर्माण क्षेत्रमा कडा फर्मवर्क स्थापना गरिनेछ। फर्मवर्क च्यानल स्टीलबाट बनेको विशेष फर्मवर्क हुनेछ, र फर्मवर्कको माथिल्लो भागलाई भित्र र बाहिर समतल र एकरूप बनाउन समायोजन गरिनेछ।
स्लाइडिङ तह सेट गर्नुहोस्
फर्मवर्क खडा गरिसकेपछि, निर्माण क्षेत्रलाई प्लास्टिक फिल्मले ढाक्नु पर्छ ताकि आधार कोर्सलाई कंक्रीट सतहबाट अलग गरी स्लाइडिङ तह बनाइयोस्।
बाइन्डिङ सुदृढीकरण जाल
१. सुदृढीकरण जाललाई साइटमा केन्द्रीकृत र एकीकृत ब्याचिङद्वारा प्रशोधन गरिनेछ, र बाइन्डिङ पछि स्ट्याकिङको लागि तोकिएको स्थानमा ढुवानी गरिनेछ। कच्चा पदार्थको गुणस्तर सुनिश्चित गर्न सुदृढीकरण सतह सफा, फोहोर, खिया, आदिबाट मुक्त हुनुपर्छ। सुदृढीकरण जाल पूर्ण रूपमा बाँधिएको हुनुपर्छ, र स्पेसिङ र आकारले डिजाइन र विशिष्टता आवश्यकताहरू पूरा गर्नेछ। बाइन्डिङ पछि, सुरक्षात्मक तह पर्याप्त छ कि छैन, बाइन्डिङ बलियो छ कि छैन र ढिलोपन छ कि छैन भनेर हेर्न सुदृढीकरण जाल जाँच गर्नुहोस्।
२. कंक्रीट खन्याउनु अघि, यसलाई कामदारहरूले तोकिएको स्थानमा जडान गर्नुपर्नेछ। सुदृढीकरण जालीको आकार ३M × ३m छ।

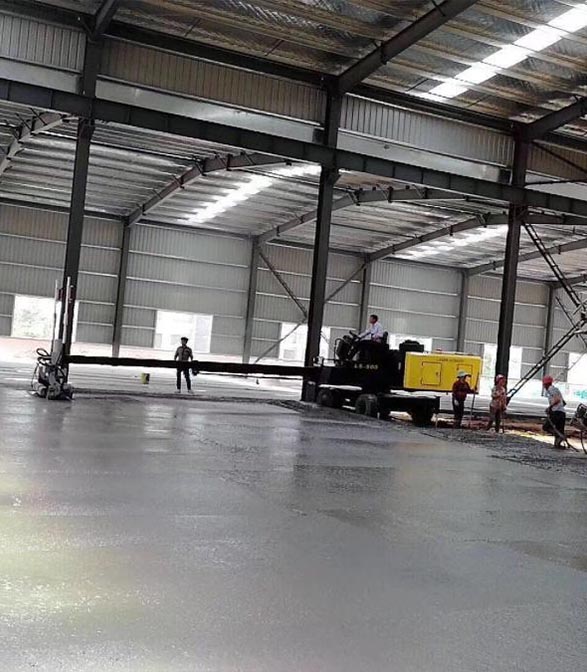

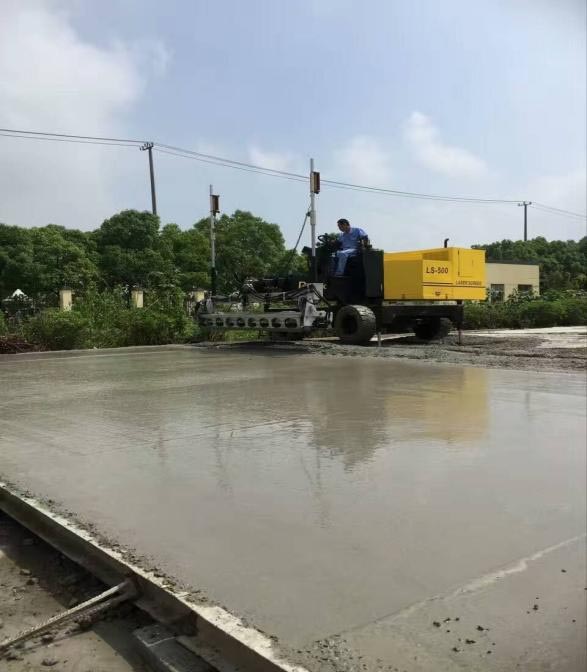

लेजर लेभलिङ मेसिन सञ्चालनमा

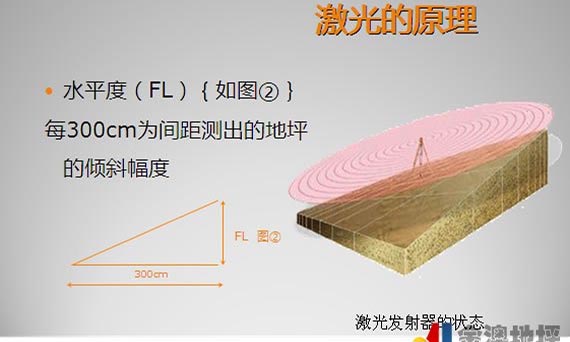

कंक्रीट खन्याउनु अघि, लेजर लेभलिङ मेसिनलाई डिबग गर्नुपर्छ। लेजर ट्रान्समिटरलाई खडा र समतल गर्नुहोस्, र प्रसारित संकेत अनुसार कंक्रीट लेभलिङ मेसिनको लेभलिङ हेडको स्तर र उचाइ समायोजन गर्नुहोस् ताकि यसलाई कंक्रीट जमिनको उचाइसँग मिल्दोजुल्दो होस्। साथै, लेभलिङ हेडको दुबै छेउमा ०.५ मिमी भित्र उचाइ भिन्नता समायोजन गर्नुहोस्। ठूलो मात्रामा निर्माण गर्नु अघि, पहिले परीक्षण उत्पादनको लागि उपकरण प्रयोग गर्नुहोस् र कुनै त्रुटि नभएको सुनिश्चित गर्न जाँच गर्नुहोस्।
कंक्रीट खन्याउने काम
१. व्यावसायिक कंक्रीट प्रयोग गरिनेछ। व्यावसायिक कंक्रीटको सेवा कार्यसम्पादनले सान्दर्भिक विशिष्टताहरूको आवश्यकताहरू पूरा गर्नेछ, र फर्मवर्कमा कंक्रीटको स्लम्प १६०-१८० मिमीमा नियन्त्रण गरिनेछ।
२. कंक्रीटलाई छेउबाट व्यवस्थित तरिकाले पक्की बनाइनेछ। जब कंक्रीट मिश्रण फर्मवर्कमा खन्याइन्छ, अनलोडिङ केन्द्रित र ढिलो हुनेछ, र भर्चुअल मोटाई फर्मवर्क भन्दा लगभग २ सेन्टिमिटर बढी हुनेछ। आवश्यक भएमा, सामग्री घटाइनेछ वा पूरक गरिनेछ, र ठाडो र तेर्सो खण्डहरूले आवश्यकताहरू पूरा गर्नेछन्। कंक्रीट बिना अवरोध निरन्तर पक्की बनाइनेछ।
३. कंक्रीट खन्याएपछि, कंक्रीटका थुप्रोहरूलाई लेभलिङ मेसिनको टेलिस्कोपिक हातको प्रभावकारी दायरा भित्र म्यानुअल रूपमा समतल गरिनेछ, र त्यसपछि लेजर लेभलिङ मेसिनको साथ कम्पन, कम्प्याक्सन र लेभलिङ एकै पटकमा पूरा गरिनेछ। लेभलिङ प्रक्रियामा, सिद्धान्तको रूपमा एक दिशा लिनुहोस्, र भित्रबाट बाहिर चरण-दर-चरण पछाडि राख्नुहोस्।
४. कुना र स्टीलका स्तम्भहरू जस्ता यान्त्रिक निर्माण गर्न नसकिने क्षेत्रहरूलाई म्यानुअल रूपमा कम्प्याक्ट र समतल गरिनेछ।
पहिरन प्रतिरोधी भुइँ निर्माण
कंक्रीटको प्रारम्भिक सेटिङ गर्नु अघि, स्लरी डिस्चार्ज नभएसम्म डिस्क ट्रोवेललाई मोटो प्लास्टर गर्न प्रयोग गरिनेछ, र हार्डनरलाई कंक्रीट सतहमा समान रूपमा वितरित गरिनेछ। हार्डनरले निश्चित मात्रामा पानी सोसेपछि, ग्राइन्डिङ सुरु गर्नुहोस्; रफ ग्राइन्डिङ पछि, हार्डनरको दोस्रो तह फैलाइनेछ, र सामग्रीको मात्रा अघिल्लो प्रक्रियाको १/३ हुनेछ। ग्राइन्डिङको समयमा क्रस ग्राइन्डिङ गरिनेछ, र कुनै पनि हराएको ग्राइन्डिङलाई अनुमति दिइने छैन।
ट्रोवेल कम्प्याक्सन र पालिसिङ
१. लेजर लेभलिङ पछि, कंक्रीटलाई उठाएर प्रारम्भिक सेटिङ अघि र पछि ट्रोवेलले समाप्त गर्नुपर्छ। डिस्क ग्राइन्डरको ट्रोवेलिङ सञ्चालन सतह तहको कडाइ अनुसार धेरै पटक गरिनेछ। मेकानिकल ट्रोवेलिङको सञ्चालन गति कंक्रीट जमिनको कडाइ अनुसार उचित रूपमा समायोजन गरिनेछ, र मेकानिकल ट्रोवेलिङ सञ्चालन ठाडो र तेर्सो रूपमा गरिनेछ।
२. अन्तिम सेटिङ गर्नु अघि, ग्राइन्डरको डिस्कलाई ब्लेडको रूपमा बदल्नुहोस्, र ग्राइन्डिङ र पालिसिङको लागि कोण समायोजन गर्नुहोस्। सामान्यतया, भुइँको चमक एकरूप बनाउन पालिसिङ अपरेशन २ पटक भन्दा बढी हुन्छ।
चिरा:पहिरन प्रतिरोधी सतहको बाटो निर्माण गरेपछि जोर्नीहरू २-३D समयमा काटिनुपर्छ। जोर्नीहरू काट्नको लागि ५ सेन्टिमिटर मोटाई र कंक्रीट मोटाईको १/३ भन्दा कम गहिराई भएको भिजेको काट्ने विधि अपनाइनेछ। काट्ने सिम सीधा र सुन्दर हुनुपर्छ।
उपचार: कंक्रीट पालिस गरिसकेपछि, यसलाई फिल्मले छोप्नु पर्छ र क्युरिङको लागि पानी हाल्नु पर्छ। क्युरिङ अवधिमा, जब सतहको कोर्सको कंक्रीट बल १.२MPa पुग्दैन, कोही पनि त्यसमा हिँड्नु हुँदैन।
कल्किङ
१. भुइँ दुई हप्तासम्म निको भएपछि, काट्ने जोर्नीलाई राम्ररी सफा गर्नुहोस् र काट्ने जोर्नीमा रहेका सबै खुकुलो कणहरू र धुलो हटाउनुहोस्।
२. संकुचन जोर्नी भर्नको लागि लामो समयसम्म टिक्ने लोच र द्रुत उपचार भएको पोलियुरेथेन सीलेन्ट प्रयोग गरिनेछ।
नियन्त्रण उपायहरू
१. साइटमा प्रयोग गरिएका सामग्रीहरू साइट स्वीकृतिको अधीनमा हुनुपर्छ, र स्वीकृति पास गरेपछि तोकिएको स्थानमा स्ट्याक गरिनेछ। ध्यान दिनुहोस् कि वाटरप्रूफ आवश्यकताहरू भएका सामग्रीहरूले ओसिलोपन र वर्षा विरुद्ध सान्दर्भिक उपायहरू अपनाउनुपर्छ।
२. अनुभवी निर्माण व्यवस्थापन कर्मचारी र दक्ष निर्माण सञ्चालकहरू प्रदान गर्नुहोस्। निर्माण गर्नु अघि, निर्माण कर्मचारीहरू प्रत्येक प्रक्रियाको सञ्चालनमा दक्ष छन् भनी सुनिश्चित गर्न निर्माण मेसिन र उपकरणहरूको सही प्रयोग र प्रमुख प्रक्रियाहरूको नियन्त्रणको बारेमा प्राविधिक खुलासा गर्न सम्बन्धित कर्मचारीहरूलाई व्यवस्थित गरिनेछ।
३. निर्माण मेसिन र उपकरणहरू आवश्यकताहरू पूरा गर्ने, राम्रो अवस्थामा हुने र केही अतिरिक्त महत्त्वपूर्ण उपकरणहरू तयार पार्ने हुनुपर्छ।
४. धूलो र अन्य विभिन्न पदार्थहरूले जमिनलाई प्रदूषित गर्नबाट रोक्नको लागि निर्माण स्थलको वातावरण सफा र व्यवस्थित राखिनेछ।
५. काम पछि साइट सफा गरिएको सुनिश्चित गर्न साइटमा छोडिएका खल्तीहरू, फोहोर र अन्य फोहोर पदार्थहरू हरेक दिन हटाइनेछ। विशेष सामग्रीको फोहोरको हकमा, उपचार विधि विशेष सामग्रीको उपचारको आवश्यकताहरू अनुरूप हुनेछ।
अन्तमा, माथिका प्रक्रियाहरूलाई कडाईका साथ पालना गर्नुका साथै, राम्रो पहिरन-प्रतिरोधी भुइँको लागि कंक्रीट र पहिरन-प्रतिरोधी भुइँ बीचको समन्वय र सहयोग पनि आवश्यक पर्दछ।
१९८३ मा स्थापित, सांघाई जिएझाउ इन्जिनियरिङ एण्ड मेकानिज्म कं, लिमिटेडले कंक्रीट भुइँको क्षेत्रमा अनुसन्धान र विकास, उत्पादन र मेसिनरी बिक्रीमा ध्यान केन्द्रित गर्दछ। लेजर स्क्रिड मेसिन, पावर ट्रोवेल, काट्ने मेसिन, प्लेट कम्प्याक्टर, ट्याम्पिङ र्यामर र अन्य मेसिनरीहरूले नवीनतम प्रविधि प्रयोग गर्छन् र ग्राहकहरूद्वारा व्यापक रूपमा प्रशंसा गरिन्छ।
